路緣石滑模工藝是城市建設中相當重要的手段,近年來,因為其從美觀性、質量等方面相較于以往的方法都有明顯的提升,所以我國的高速公路也越來越多的采用混凝土路緣石滑模機進行路緣石的滑模施工。相比較以往先將預制好的路緣石在道路施工過程中進行安裝的方法,混凝土路緣石滑模施工工藝能夠提高安裝速度,節省施工時間。我國的公路建設起步比較晚。起先我國的公路建設都是進口的國外的機械設備,比如維特根路面機械。隨著我國工業發展越來越先進,國內的滑模攤鋪機研發生產技術也越來越精進,其中多功能路緣石滑模機的生產,技術越來越成熟,現在也已經廣泛應用于國內外各個工地的施工中,效果反饋良好。本文以某高速公路K90 +800 ~ K121 +500 段為實例,對路緣石滑模施工工藝進行探討。
1 工程概況

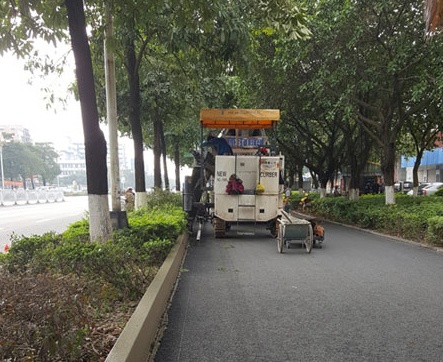

以某高速公路工程項目K90 + 800 ~ K121 +500 段為例,詳細介紹了路緣石滑模施工工藝。應委托方的請求,同時為推廣應用這項新技術,此項目的全段都采用了這項施工技術。為了配合這項技術,承建方找到了相關滑模機制造企業研制了新型的全自動混凝土滑模攤鋪機(新路緣NC1300多功能混凝土路緣石滑模機攤鋪機)。全線施工的長度大約為103 km,整個路段都采用混凝土滑模施工工藝。
2 前期準備
對于路緣石滑模機的介紹,在此就不一一進行了。項目設計的準備工作如下述。
2. 1 施工人員準備
因為此項施工工藝還處在推廣之中,比較新穎,所以以往工作人員的施工技術需要進行改進提升。因此,在施工過程中,需要所有的人員都進行定期的學習與培訓。施工單位應該采取先試用,再選取合適的人員。例如通過部分試驗段來對施工人員進行篩選、定崗。而操作滑模機的人員更是必須經過培訓后才能上崗。
2. 2 施工設備準備
除了前文提到的滑模機以外,項目還需要運輸設備、切割設備、保養設備等進行前期選擇。本工程根據實際情況,改裝了普通的混凝土罐車,選擇了自帶蓋布的小貨車,并將灑水車以及發電裝備等進行了準備。
2. 3 施工材料準備
為保證滑模的質量,在混凝土的成型原材料上我們進行了嚴格的篩選。粗骨料我們選擇的是軋制碎石,并且這些碎石強度很高,耐磨性良好。細料采用的是潔凈的江沙。水泥的選擇為硅酸鹽型水泥,標號必須保證高于43 號。為確保路緣石能夠更快成型,并且減少其水分,增強其強度,最好能在材料中加入減水劑。為確保混凝土的表面質量,在混凝土和料過程中可以加入優質的粉煤灰。
2. 4 混凝土配合準備
混凝土的質量決定了土建工程的質量,路緣石也是如此。如果混凝土的質量不達標,路緣石的成品質量也會受到相應的影響。對于路緣石的混凝土強度,由于和普通情況不同,所以不能采用室內標養的標準衡量?;炷恋膹姸葢?yīng)該參照試驗段的強度,具體的混凝土配合比例如表1 所示。
2. 5 試驗段的總結
按照慣例,對于大型工程施工前都需要進行試驗段實驗施工。這樣做能夠保證在正式施工過程中不會發生大規模的工程質量問題,保障工程的質量。對路緣石滑模施工也不例外,對不同路段進行試驗施工后,總結了如下經驗與方法,對于未來施工有重要的幫助。
( 1) 培訓員工熟悉滑模機的各種操作,了解如何對機械進行日常維護,掌握分析機械是否存在生產質量問題,確保生產的路緣石沒有質量問題。
( 2) 通過各段試驗,掌握不同路段所需要的混凝土比例,確?;炷帘3肿顑?yōu)的質量,并且減少不必要的損耗。
( 3) 通過試驗段來掌握施工前期準備的材料是否合格。
( 4) 總結試驗段施工中出現的各種問題,包括人員管理以及技術方面的難題。總結并提出相應的解決方案,為后續工作進行指導。
完成各試驗段的施工與總結之后,將各情況上報委托方,待各項審批通過后才可以進行正式施工。
3 施工工藝
3. 1 檢測基層與高程
路緣石的鋪設是在完成上基層的施工之后才進行的,因此,除了對于基層的常規檢查外還需要對高程進行相應的檢查。因為高程的差錯會對路緣石的質量有相當大的影響,所以對于基層和高程的復測是相當有必要的。一旦發現任何的差錯,就要及時進行糾正,避免更大的損失發生。
3. 2 測量線與基準線的準備
滑模工藝對于基準線的依賴度很高,因為滑模機是根據傳感器測定進行自動行駛的。所以,精準的架設基準線是保證滑模機按照標準行駛的關鍵。當然,基準線又依賴于測量線,所以測量線的架設質量也會影響到滑模機的精準度。
3. 3 進料與施工

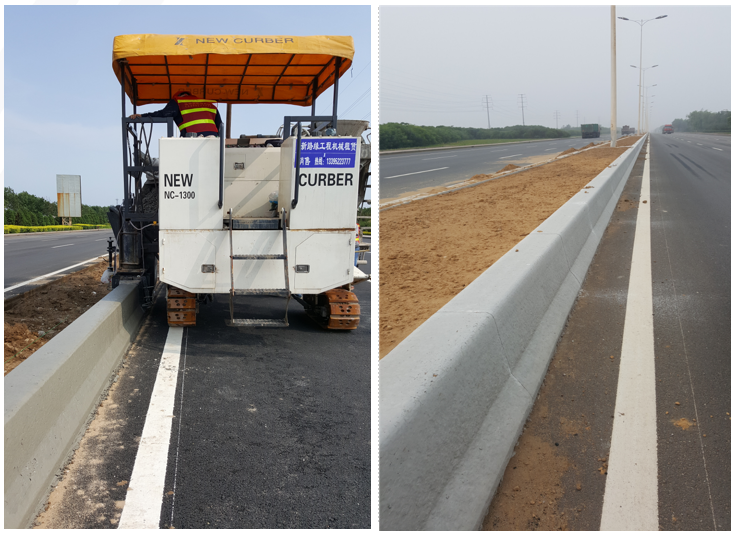

待完成滑模機的檢測與調試后,混凝土運輸車將混凝土運至滑模機,采取人工與機械配合的方式將罐車或者小貨車里的混凝土傾倒入料斗,進行滑模的起步?;C前面的路面要進行灑水處理,這樣做是確保路緣石能夠與路基更好的契合。由于滑模不是事前準備,所以整個施工過程要確?;C的平穩性。起步要平穩,行駛過程與進料的過程都要確保勻速。整個過程不能有任何的機械或人員對滑模機進行碰撞或牽拉。同時,在滑模機行進過程中,為確?;鶞示€沒有出現松動或者移位的情況發生,要派專人進行跟蹤檢查。路緣石鋪設的過程中,要確保瀝青路面頂與路緣石內側頂面的高度差在5 mm之內。
3. 4 路緣石表面處理
通常經過以上嚴格的控制,路緣石一般不會出現質量問題。但是由于各種因素的影響,難免會出現部分小瑕疵。例如缺角,表面粗糙等問題,這時就需要進行人工處理與修整。修整應該在滑模機通過后及時進行,派專人隨時檢測,及時完成修補,確保整體的質量與工程效果。
3. 5 混凝土養生
混凝土養生在任何土建工程中都是必不可少的,路緣石在鋪設凝結后就可以進行養生處理。通常用質地較軟,比較薄的塑料薄膜進行覆蓋處理。覆蓋時需要緊貼路緣石的表面并緊壓,通常周期為一周。這樣做可以省去養生期內的灑水工作,高效方便且節約成本。
3. 6 切縫處理
由于路緣石是整體成型的,所以存在開裂的風險。一般在路緣石塑造完成后的一天就需要進行切縫處理。而養護使用的是塑料薄膜,所以也無需擔心破壞保護層,整個過程的切割也較為容易。假縫3 m一道縫寬5 mm; 真縫15 m一道縫寬10 mm,真縫切割后要填塞瑪蹄脂。切割過程中產生的雜質要及時清理,防止對路面造成污染。
4 施工注意事項
在采取上述施工工藝進行施工的同時,還需要對整個工程進行人員以及施工質量的管控。具體措施與注意事項如下:
4. 1 嚴格管控試驗段施工
排除設備以及原材料的質量問題之后,最為重要的就是控制各路段混凝土的質量。因為前期的試驗段是各路段混凝土控制的樣本,所以試驗段的施工數據必須進行嚴格的管理。這些數據在施工中對工程質量有著重要影響,在施工完成后對施工企業也有著及其重要的借鑒作用。
4. 2 原材料質量管控
在滑模施工過程中也存在這一定的缺陷,那就是一般滑模機對于混凝土的要求非常高,不能有任何的差錯。所以這也就要求原材料一定得符合要求。因此,施工單位在采購原材料時必須進行嚴格的質量把關,不能允許有不合格的原材料進入,保證施工的質量。
4. 3 攤鋪路面瀝青
攤鋪過程要確保路緣石不會受到擠壓與碰撞,所以靠近路緣石的路段要采用小型鋪路機進行鋪設,保證不會損傷路緣石。
5 結語
現在國內正在摸索推廣路緣石滑模技術,現在該技術的應用也已經越來越成熟。本文結合具體的工程項目,對路緣石滑模施工技術進行了探討,特別是對混凝土配比環節進行了大量的試驗,得出了重要的數據。同時對整個施工過程的工藝進行了分析,希望對以后的類似工程起到借鑒作用。
